中野四丁目西地区の再開発タワー、竣工が2034年度に延期 48階・約1020戸に拡大
中野サンプラザ北西側の「中野四丁目西地区市街地再開発事業」について、都市計画案の説明会が11月27日・28日に開かれます。予約不要で、両日とも同じ内容です。計画は48階・約1020戸、竣工2034年度予定とされています。
中野サンプラザ北西側の「中野四丁目西地区市街地再開発事業」について、都市計画案の説明会が11月27日・28日に開かれます。予約不要で、両日とも同じ内容です。計画は48階・約1020戸、竣工2034年度予定とされています。
中野区が平和の森小学校移転後跡地の活用基本構想案をまとめ、12月10日と19日に区役所で説明会を開きます。申込不要で、基本構想案への意見は2027年1月15日まで受け付けます。中高生年代向け拠点施設や男女共同参画センターなどの整備方針を確認できます。
中野駅の西改札と南北通路が、2026年12月6日(日)正午に供用開始されます。同時に改札内コンコースへ、サザコーヒー、ベーカリー、ドーナツ店、駅そば、ドラッグストア、NewDaysの6店舗が開業。出口は「新北口」と「新南口(桃園口)」です。
中野駅周辺では、2026年12月6日に駅の新しい西改札が、その3日後の12月9日にアトレ中野が開きます。ただし駅前が完成するわけではありません。区報10月20日号で、サンプラザ跡地は2027年度に計画改定・事業者募集、2029年度に都市計画、2030年度に事業着手、2034年度完成という工程が示されました。
事業費の高騰で事業者グループが撤退した中野サンプラザ跡の再整備について、中野区は2027年度に計画改定と事業者募集、2029年度に都市計画策定、2030年度に施行認可・事業着手、2034年度完成という予定を示しました。ホール、商業・滞在、交流機能を導入する考えです。
西武新宿線の中井〜野方間を地下化した後の上部空間について、中野区が10月24日に展示・講演、11月15日にワークショップを開きます。歩行空間や広場、店舗、防災機能など将来の使い方を考える機会。申込の違いと、これまでの意見募集の流れを整理しました。
アニメーションの企画・制作を手がける株式会社ツインエンジンが、本社を新宿区四谷本塩町から中野区中野四丁目の「中野 M-SQUARE」へ移転します。移転日は2026年10月5日。同じビルの7階・8階には、グループのスタジオコロリド、スタジオクロマト、くるせるの3社も入居する予定です。同社はグループ内に18のアニメーションスタジオ・クリエイティブユニットを抱えています。
nakaNowは2026年7月9日から8月10日までの約1か月で、中野区の話題を89本記事にしました。閉店が10本(個別の店は9軒)、開店が14本、再開発が11本。並べてみると、閉店が新中野・鍋横に寄っていること(ただしこれは観測する側の偏りかもしれません)、開店の多くがチェーンの区内初出店であること、そして12月6日に中野駅の重心が西へ動くことが見えてきました。この夏の中野を、数字と日付で整理します。

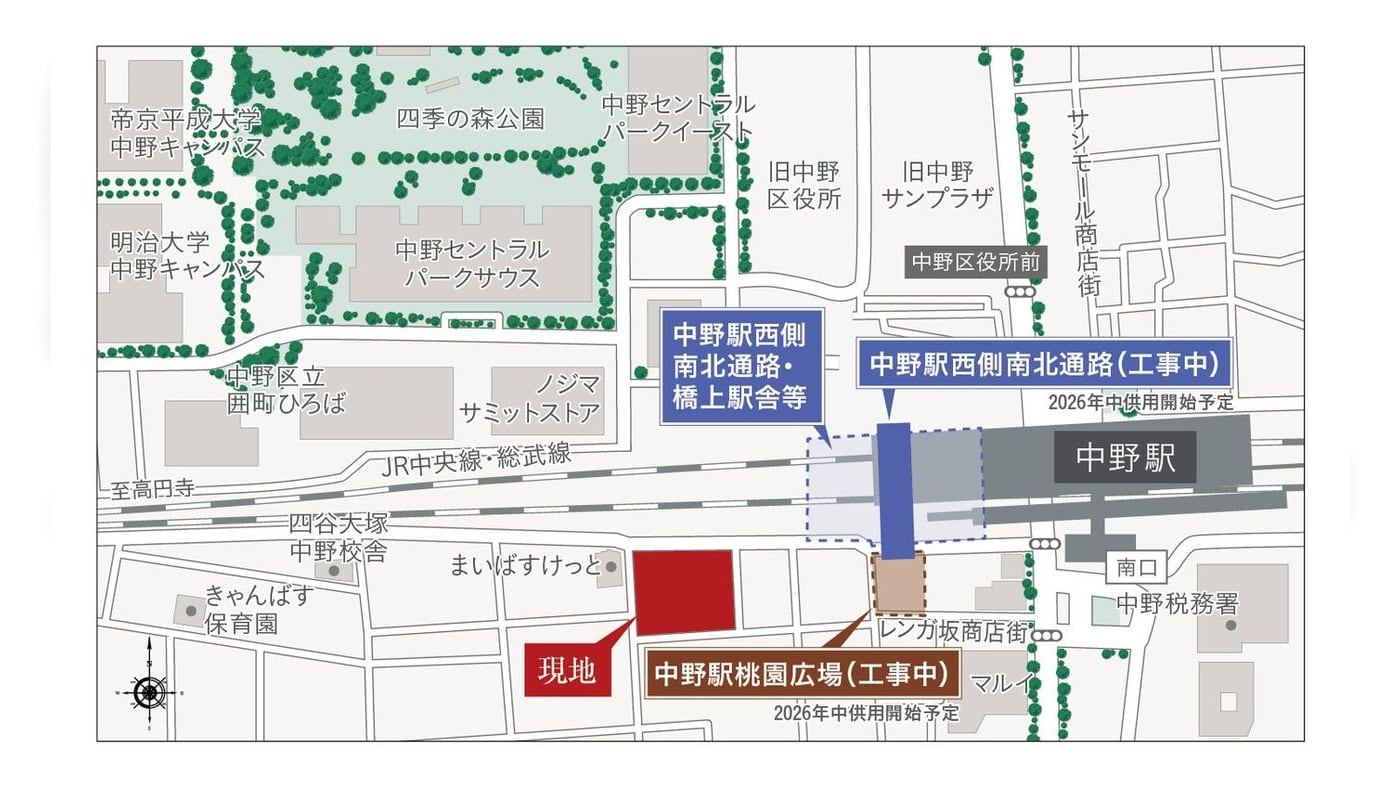

近鉄不動産と都市再生機構(UR)が、中野区中野三丁目40番地で「(仮称)中野三丁目拠点施設」の建設に着手しました。地上14階・地下1階、延床面積約1万7,686平方メートル。1〜3階が商業施設、上層が賃貸住宅165戸という構成で、竣工は2029年夏の予定です。UR施行の「中野三丁目土地区画整理事業」に位置づく事業です。
中野区が東映アニメーション株式会社と連携し、中野サンプラザの壁面などを使った広告活用事業を2026年7月31日から始めました。中央窓部分・南側仮囲い・南側階段部分に広告を掲出し、2027年3月31日まで施工性や広告効果を検証する試行事業です。区は「アニメやサブカルチャーによる地域ブランド推進」の一環と位置づけています。
中野駅前の基盤整備について、中野区が2026年7月の区議会特別委員会に最新スケジュールを報告しました。ペデストリアンデッキは12月6日に一部供用を開始しますが、全体の整備工事は2030年3月まで。新北口駅前広場の供用開始は2030年4月、南口駅前広場は工程の精査により半年遅れる見通しです。
中野区が「東中野駅東口周辺まちづくり基本方針(案)」の住民説明会を、2026年7月29日・8月2日・8月5日の3回開催します。東中野駅東口周辺のこれからを議論する機会で、どなたでも参加可能です。
